一個2000㎡單層鋼結構保鮮庫建造要建多久,通常不是“看面積”這么簡單,而是看流程是否順暢:方案是否一次定型、材料設備是否按期到場、現場是否具備連續施工條件。多數項目在基礎條件較齊全(地坪可施工、臨水臨電到位、材料供應穩定)的情況下,從進場到具備試運行條件,常見工期大約45–75天。如果遇到設備交期、雨雪季或分間復雜等情況,周期可能延長。
鋼結構保鮮庫建造工期的主要構成
工期一般由“前期準備+土建基礎+主體圍護+機電安裝+調試驗收”組成。前期準備越扎實,后面越少返工,整體時間越可控。鋼結構保鮮庫建造并不是某一個環節慢,而是任何一個環節卡住都會連帶影響后續。
2000㎡單層項目參考工期拆分
1、方案深化與清單確認:7–15天
明確庫溫、儲存品類、進出貨頻次、分間數量,才能確定制冷量與風道、電控點位。
2、基礎與地坪:10–20天
地基處理、防潮隔汽層、地坪強度與排水坡度,會影響后期結霜、沉降與使用壽命。

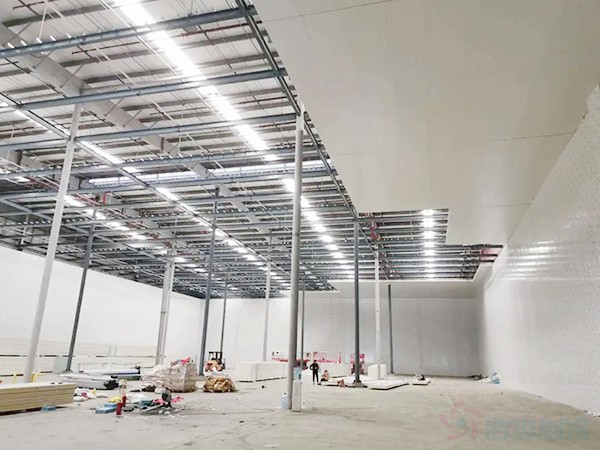

3、鋼結構加工與安裝:10–18天
主體速度通常較快,前提是構件排產與吊裝組織順暢。

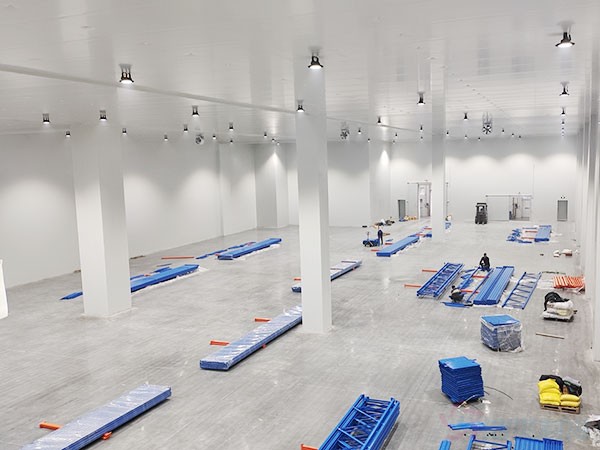

4、圍護保溫與門系統:7–12天
節點密封、冷橋處理、門洞細節決定氣密性,也是鋼結構保鮮庫建造里更容易被忽視但嚴重影響能耗的部分。
5、制冷與電氣安裝:10–18天
包括機組、冷風機、管路、閥件、電控柜與傳感器等,安裝質量直接影響后續穩定性。
6、聯調與試運行:3–7天
壓力測試、抽真空、充注、化霜邏輯、報警聯動與溫度穩定性驗證,缺一不可。
影響工期的5個關鍵因素
1)圖紙深化是否到位:點位不清、分間臨改會帶來二次開孔、返工與延期。
2)設備交期與到貨順序:核心機組、閥件、電控若滯后,會讓鋼結構保鮮庫建造出現“人等貨”。
3)現場條件:電力容量、道路吊裝條件、雨雪季防水與施工窗口期都會影響連續作業。
4)保溫與氣密細節:拼縫處理、穿墻管道封堵、門框密封不到位,容易導致后期補漏返修。
5)驗收與調試標準:若要求更嚴格(溫差控制、能耗指標、記錄系統),調試周期會相應增加。
開工前把“到貨計劃、隱蔽驗收節點、壓力測試與氣密檢查”做成一張節點表,并把交叉作業順序排清楚(先圍護后管路、先主干后支路、先電控后聯調)。這樣能減少等待與返工,讓鋼結構保鮮庫建造更接近計劃周期,同時也更利于后期穩定運行與能耗控制。
如您近期有鋼結構保鮮庫建造的需求,歡迎咨詢浩爽制冷(400-861-7579),我們專注提供全球一體化智慧冷鏈工程服務解決方案,包含項目初期科研立項、規劃設計、建造施工、調試交付、售后維護、節能改造、運營招商等全流程服務,覆蓋冷鏈全場景全過程服務,服務群體主要包含業主甲方、國央企EPC總包服務商及設計院,覆蓋食品加工、果蔬保鮮、生物醫藥、冷鏈物流、工業防爆等多個行業,免費提供中高端智慧
